Aperçu du marché : Participation grandissante des Autochtones à la propriété des pipelines et des installations de GNL au Canada
Contactez nous
Commentaires, questions ou suggestions portant sur les aperçus du marché peuvent être envoyés à l’adresse apercus@rec-cer.gc.ca.
Date de diffusion : 2026-02-11
De plus en plus, des communautés autochtones participent à la propriété ou sont des acteurs importants dans de grands projets d’infrastructure énergétique, notamment des oléoducs, des gazoducs ou des pipelines de liquides de gaz naturel (p. ex., propane) en exploitation. Cette participation comprend également la propriété de projets d’exportation de gaz naturel liquéfié (« GNL ») en construction ou proposés, ainsi que la propriété d’une installation nationale de stockage et de production de GNL de pointe en exploitation.
Bien que de nombreux projets énergétiques menés par des Autochtones visent l’énergie renouvelable, les communautés autochtones, reconnues comme le troisième plus grand propriétaire collectif d'actifs liés aux énergies propres au niveau national après le gouvernement, ont également accru leur participation dans les infrastructures liées aux combustibles fossiles ces dernières annéesNote de bas de page 1. Cette participation plus grande offre d’intéressantes possibilités sur le plan économique, permet aux communautés de se faire davantage entendre et leur donne accès à des informations sur les infrastructures et les projets qui se trouvent sur leurs territoires.
Selon des données accessibles au public, depuis 2021, des communautés autochtones ont pris une participation dans plus de 5 000 kilomètres (« km ») de pipelines en exploitation au Canada. Ce nombre devrait augmenter si le gouvernement du Canada donne suite à son intention d’explorer avec les communautés autochtones des possibilités de participation économique accrue au projet d’agrandissement du réseau de Trans MountainNote de bas de page 2. Les communautés autochtones détiennent également des participations dans une installation de pointe et de stockage de GNL en exploitation, une installation d’exportation de GNL en construction (Cedar LNG) et deux installations d’exportation de GNL proposées.
L’état d’un projet l’infrastructure énergétique – c’est-à-dire s’il est en exploitation ou s’il est au stade du développement – dicte la façon dont les communautés autochtones y investissent. Au Canada, le plus souvent, les communautés autochtones choisissent d’investir dans des pipelines déjà construits et en activité. De tels actifs rapportent des revenus réguliers et prévisibles, ce qui les rend moins risqués et plus faciles à financer. Ainsi, les groupes autochtones peuvent plus facilement contracter des prêts qui leur permettent de prendre une participation dans les actifs, en particulier quand ces prêts bénéficient d’une garantie de prêt de l’État.
La participation autochtone au capital des installations de GNL se présente toutefois sous d’autres formes d’investissements que dans les pipelines en exploitation. Plutôt que de prendre une participation dans des actifs déjà en activité, il arrive souvent que les communautés autochtones s’engagent plus tôt, à l’étape de la conception du projet. Ce fut le cas de projets comme Cedar LNG, Ksi Lisims LNG et NeeStaNan LNG, où des nations autochtones sont des partenaires pendant toute la durée du projet.
Participation autochtone à de grands projets
La carte ci-dessous montre les pipelines et les installations de GNL auxquels des Autochtones participent à la propriété.

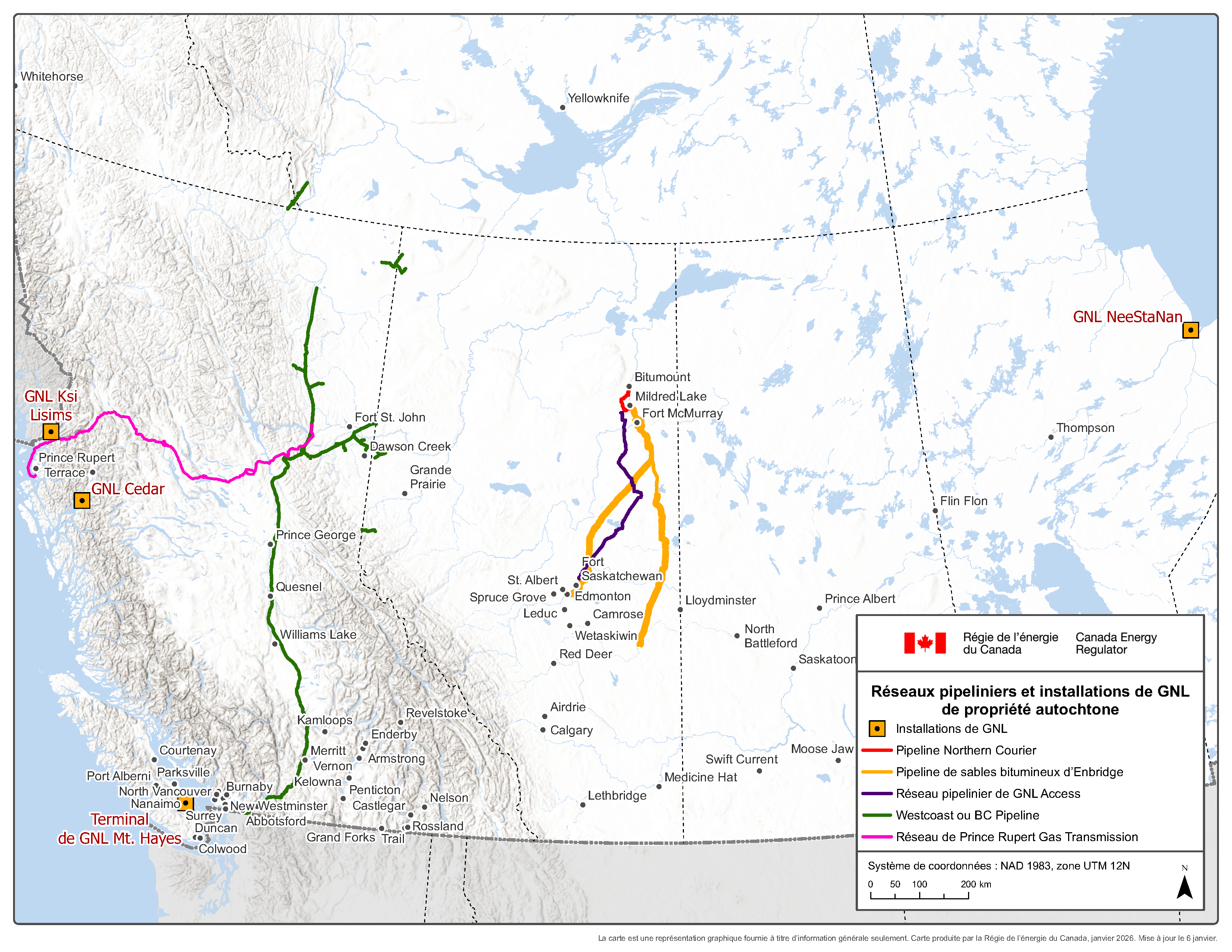

Figure 1 – Carte des pipelines et des installations de GNL auxquels des Autochtones participent à la propriété
Source et Version texte
Source : Régie
Version texte : Carte du Canada indiquant les emplacements des pipelines et des installations de GNL auxquels des Autochtones participent à la propriété.
Tableau 1 – Participation autochtone dans des pipelines
| Infrastructure | Longueur et capacité | Infos sur la structure | Soutien financier aux Autochtones | Partenariat ou groupe autochtone | État |
|---|---|---|---|---|---|
| Pipeline Northern CourierNote de bas de page 3 | 90 km – 194 milliers de barils par jour (« kb/j ») | Prise d’une participation de 14,25 % en novembre 2021 en partenariat avec Suncor | Garantie de prêt de 40 millions de dollars de l’Alberta Indigenous Opportunities Corporation (AIOC) (en anglais) | Astisiy PartnershipNote de bas de page 4 | En exploitation |
|
Pipeline de sables bitumineux d’EnbridgeNote de bas de page 5Note de bas de page 6Note de bas de page 7 Athabasca (canalisation 19) Agrandissement Athabasca Twin and Wood Buffalo (canalisation 45) Norlite Diluent (canalisation 74) Waupisoo (canalisation 18) Wood Buffalo (canalisation 75) Woodland (canalisation 49) Agrandissement Woodland (canalisation 70) |
Total : 2 456 km Total : 3 678 kb/j Canalisation 19 : 546 km – 570 kb/j Canalisation 45 : 454 km – 800 kb/j Canalisation 74 : 447 km – 218 kb/j Canalisation 18 : 380 km – 550 kb/j Canalisation 75 : 100 km – 550 kb/j Canalisation 49 : 142 km – 540 kb/j Canalisation 70 : 387 km – 540 kb/j |
Prise d’une participation de 11,57 % en septembre 2022 en partenariat avec Enbridge | Garantie de prêt de 250 millions de dollars de l’Alberta Indigenous Opportunities Corporation (AIOC) (en anglais) | Athabasca Indigenous InvestmentsNote de bas de page 8 (en anglais) | En exploitation |
| Réseau pipelinier de LGN AccessNote de bas de page 9Note de bas de page 10 |
100 km Environ 70 kb/j |
Prise d’une participation de 43 % en juin 2023 en partenariat avec Wolf Midstream Canada | Garantie de prêt de 103 millions de dollars de l’Alberta Indigenous Opportunities Corporation (AIOC) (en anglais) | Northern Lakehead Indigenous AllianceNote de bas de page 11 | En exploitation |
| Pipeline de gaz naturel de WestcoastNote de bas de page 12Note de bas de page 13 |
Plus de 2 900 km 3,6 milliards de pieds cubes par jour (« Gpi³/j ») |
Prise d’une participation de 12,5 % en juillet 2025 en partenariat avec Enbridge | Garantie de prêt de 400 millions de dollars de La Corporation de garantie de prêts pour les Autochtones du Canada (« PGPA ») | Stonlasec8 Alliance Limited PartnershipNote de bas de page 14 | En exploitation |
| Réseau de Prince Rupert Gas Transmission | Plus de 750 km | Prise (présumée) d’une participation de 50 % en mars 2024 | Non divulgué | Nation Nisga’a (en anglais) | Proposé |
| Clearwater Midstream AssetsNote de bas de page 15 | Non divulgué | Prise d’une participation de 85 % dans l’infrastructure intermédiaire des régions de Marten Hills et Nipisi dans la zone Clearwater en décembre 2023 en partenariat avec Tamarack Valley Energy | Garantie de prêt de 150 millions de dollars de l’Alberta Indigenous Opportunities Corporation (AIOC) | Wapiscanis Waseskwan Nipiy Holding Limited PartnershipNote de bas de page 16 | En exploitation |
Tableau 2 - Participation autochtone dans des installations de GNL
| Infrastructure | Volume total | Information sur les ententes et processus d’élaboration | Soutien financier | Partenariat ou groupe autochtone | État |
|---|---|---|---|---|---|
| GNL CedarNote de bas de page 17 | Exportations prévues de 3,3 millions de tonnes par année | En construction, l’exploitation devrait commencer en 2028. Décision d’investissement finale prise en juin 2024. Prise d’une participation de 50,1 % en juin 2024 en partenariat avec Pembina Pipeline Corporation. |
Soutien fédéral de 200 millions de dollars du Fonds stratégique pour l’innovation; engagement de participation au capital de l’Administration financière des Premières Nations; entente de contribution de 200 millions de dollars de la C.-B. pour soutenir l’électrification du projet Cedar LNG | Nation Haisla | En construction |
| Ksi Lisims LNGNote de bas de page 18 | Exportations planifiées de 12 millions de tonnes par année | Mise en exploitation prévue en 2029. Transmis au Bureau des grands projets. En attente d’une décision d’investissement finale En partenariat avec Rockies LNG Partners et Western LNG. |
Non divulgué | Nation Nisga’a | Proposé |
| NeeStaNan LNGNote de bas de page 19 | Non disponible | Étude de faisabilité en cours Le projet est entièrement détenu et régi par des Autochtones. |
Financement du gouvernement du Manitoba d’environ 6,7 millions de dollars sur deux ans pour étudier la faisabilité du projet | Nation crie de Fox Lake | Proposé |
| Terminal de GNL Mt. HayesNote de bas de page 20 | Stockage d’un maximum de 1,5 milliard de pieds cubes | Depuis 2011, des suppléments de gaz sont requis pour répondre à la demande locale de gaz naturel de pointe. En partenariat avec FortisBC. |
Non divulgué | Première Nation Stz’uminus (Chemainus) et tribus Cowichan | En exploitation |
Mécanismes de financement gouvernemental augmentant la prise de participation des Autochtones

Mention de source : Projet Cedar LNG (en anglais), Nation Haisla et Pembina Pipeline Corporation
La structure de la participation des Autochtones consiste le plus souvent en un consortium ou en une société en commandite. Dans un consortium, de nombreux établissements métis ou Premières Nations ou des gouvernements autochtones s’unissent pour acquérir un projet. Dans une société en commandite, en contrepartie, la façon dont la participation est organisée, dont le rendement est distribué et dont les responsabilités sont réparties est clairement établie entre les communautés ou les nations participantes. Ces structures permettent à un grand nombre de communautés ou de nations autochtones d’investir ensemble et de partager les risques et les avantages, tout en respectant l’indépendance et le pouvoir légal de chaque participante.
Il existe de plus en plus de programmes fédéraux et provinciaux qui visent à favoriser la participation autochtone dans des infrastructures énergétiques en exploitation. La garantie de prêt constitue l’un des principaux mécanismes utilisés. En vertu de celle ci, l’État s’engage à rembourser le prêt si le propriétaire n’est pas en mesure de le faire. Des mécanismes comme celui ci réduisent les risques financiers pour les prêteurs et procurent aux communautés autochtones accès à plus de capitaux et à de meilleures conditions, par exemple, des taux d’intérêt plus bas. Comme l’a fait remarquer la First Nations Major Projects Coalition, l’élimination des obstacles à l’accès aux capitaux aide à créer les conditions propices à des partenariats solides et collaboratifs avec les nations autochtonesNote de bas de page 21.
Au palier fédéral, le Programme de garanties de prêts pour les Autochtones (« PGPA »), administré par La Corporation de garantie de prêts pour les Autochtones du Canada (« CGPAC »), fournit des garanties de prêts pour faciliter l’accès à des capitaux. De nombreuses provinces, notamment l’Alberta, l’Ontario, la Saskatchewan, la Colombie-Britannique et le Manitoba ont mis en place des programmes semblables. Certains d’entre eux, comme l’Alberta Indigenous Opportunities Corporation (« AIOC »), offrent aussi des subventions de renforcement des capacités ou du soutien pour aider les nations autochtones à obtenir des conseils juridiques, financiers ou techniques qui les assisteront pour prendre des décisions judicieusesNote de bas de page 22.
Tableau 3 - Programmes de garanties de prêts fédéraux et provinciaux pour les Autochtones
| Région | Programme | Administrateur du programme | Description |
|---|---|---|---|
| Canada | Programme de garanties de prêts pour les Autochtones (PGPA) | La Corporation de garantie de prêts pour les Autochtones du Canada, une filiale de Corporation de développement des investissements du Canada (CDEV) | Programme national offert par l’entremise de cette filiale de la Corporation de développement des investissements du Canada (CDEV) pour favoriser la participation au capital des Autochtones dans de grands projets, notamment dans le secteur de l’énergie et celui des ressources naturelles. Des garanties sont offertes de 20 millions à 1 milliard de dollars. Ce programme a été lancé en 2024. |
| Alberta | Gouvernement de l’Alberta (en anglais) | Alberta Indigenous Opportunities Corporation (AIOC) (en anglais) | Programme d’investissement et de garanties de prêts aidant la prise de participation d’Autochtones dans des projets admissibles, notamment dans le secteur des ressources naturelles. Garantie minimale par projet – env. 20 millions de dollars, les ententes typiques se situant entre 20 et 250 millions de dollars. Ce programme a été lancé en 2019. |
| Ontario | Fonds ontarien pour la construction | Programme de financement pour les initiatives autochtones (PFIA) | Anciennement désigné le Programme de garanties d’emprunts pour les Autochtones (PGEA). Le programme a été renommé et élargi pour soutenir la participation au capital d’Autochtones dans des projets qui se déroulent en Ontario, y compris dans le secteur de l’énergie et celui des ressources naturelles. L’investissement minimal est de 100 millions de dollars, ou de 50 millions de dollars pour les projets qui font progresser le bien-être communautaire et économique de communautés autochtones. Ce programme a été lancé en 2025. |
| Saskatchewan | Gouvernement de la Saskatchewan (en anglais) | Saskatchewan Indigenous Investment Finance Corporation (SIIFC) (en anglais) | Procure des garanties d’emprunt (minimum env. 5 millions de dollars) à des communautés ou entités autochtones pour les aider à prendre une participation dans des projets de ressources naturelles ou des projets à valeur ajoutée en agriculture. Ce programme a été lancé en 2022. |
| Manitoba | Gouvernement du Manitoba | Manitoba Indigenous Loan Guarantee Program (MILGP) (en anglais) | Ce programme vise à favoriser la participation des Premières Nations et des Métis du Manitoba lors d’appels de soumissions de Manitoba Hydro pour de la puissance éolienne en 2025. Le programme offre des garanties allant jusqu’à 300 millions de dollars. Ce programme a été lancé en 2025. |
| Colombie-Britannique | Gouvernement de la Colombie-Britannique (en anglais) | First Nations Equity Financing Framework / Program (en anglais) | Annoncé dans le budget de 2024 de la Colombie-Britannique, comprennent un compte spécial et un programme de garanties de prêts (limite cumulative de un milliard de dollars). Le programme est en cours de mise en œuvre. |

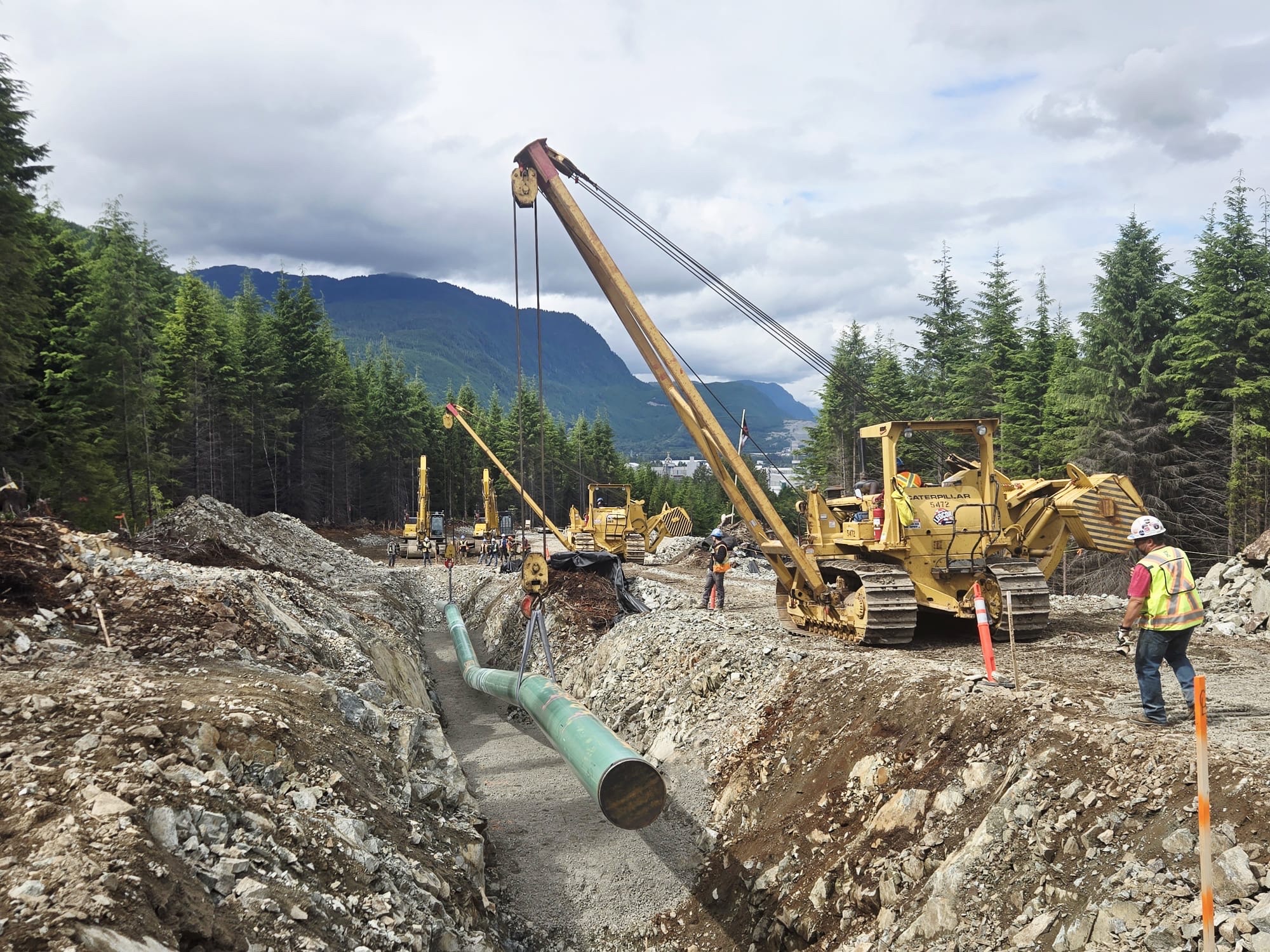

Dans un exemple récent, 38 premières nations, par l’entremise du Stonlasec8 Alliance Limited Partnership, ont investi dans le réseau de pipelines de gaz naturel de Westcoast. Ensemble, ces communautés autochtones ont pris une participation de 12,5 % grâce à une garantie de prêt de 400 millions de dollars du Programme de garanties de prêts pour les Autochtones.

Mention de source : Projet Cedar LNG (en anglais), Nation Haisla et Pembina Pipeline Corporation
Dans de tels projets en préparation, le financement de l’État peut soutenir toute une gamme d’activités, comme des études de faisabilité, la planification du projet, son financement et sa construction.Par exemple, Cedar LNG a reçu 400 millions de dollars de capitaux engagés du Fonds stratégique pour l’innovation du gouvernement fédéral et de l’Administration financière des Premières Nations (sous forme de subventions et de contributions). Le projet est un partenariat entre la Nation Haisla et Pembina Pipeline Corporation, dans lequel les promoteurs autochtones collaborent avec les partenaires du secteur pour élaborer et aménager conjointement des projets d’infrastructure énergétique de grande envergure.
En somme, la prise de participation grandissante d’Autochtones à des projets de pipelines et de GNL constitue un tournant important dans la façon dont de grands projets énergétiques au pays sont élaborés, financés et gérés.
